Changer de plateforme de gestion dans un resort ne consiste pas simplement à installer un nouveau logiciel. Le projet touche potentiellement la réception, les réservations, les équipes opérationnelles, la facturation, la distribution, le reporting et plus largement les processus qui permettent à l’établissement de fonctionner quotidiennement.
La question n’est donc pas seulement « comment déployer Asterio ? », mais « comment préparer le changement pour que le resort continue à fonctionner pendant le projet ? »
La réponse tient principalement à l’anticipation : cartographier les processus existants, identifier les données et interfaces critiques, définir les responsabilités, préparer les équipes, tester les scénarios opérationnels et organiser le passage vers le nouvel environnement.
Pour un resort, un projet PMS réussi est d’abord un projet d’exploitation maîtrisé.
Dans un établissement simple, un changement de logiciel peut déjà mobiliser plusieurs métiers. Dans un resort, les interdépendances sont généralement plus nombreuses.
Un même séjour peut faire intervenir différents services et plusieurs catégories d’utilisateurs. Une modification du système central peut donc avoir des répercussions bien au-delà de la réception.
C’est pourquoi le projet doit associer très tôt les personnes qui connaissent réellement les opérations quotidiennes.
La crainte de perturbations est d’ailleurs un frein classique au changement de PMS. Les profils hôteliers étudiés citent notamment la perte de données, l’interruption d’activité, la formation des équipes et les difficultés d’intégration avec l’écosystème existant parmi les risques perçus lors d’une migration.
Le premier principe consiste donc à ne pas considérer le déploiement comme un sujet exclusivement informatique.
Le système change, mais ce sont les opérations qu’il faut sécuriser.
La première erreur serait de commencer par reproduire immédiatement l’existant dans le nouvel outil.
Avant tout paramétrage, il faut comprendre comment fonctionne réellement le resort.
Cela suppose de cartographier les principaux parcours :
Cette cartographie poursuit deux objectifs.
Le premier est de ne rien oublier lors du changement.
Le second est plus stratégique : identifier les processus hérités des contraintes de l’ancien système qui n’ont plus nécessairement de raison d’être.
Un projet Asterio peut ainsi devenir l’occasion de ne pas simplement remplacer un outil, mais de repenser certains modes de fonctionnement du resort.
Tous les processus n’ont pas le même niveau de criticité.

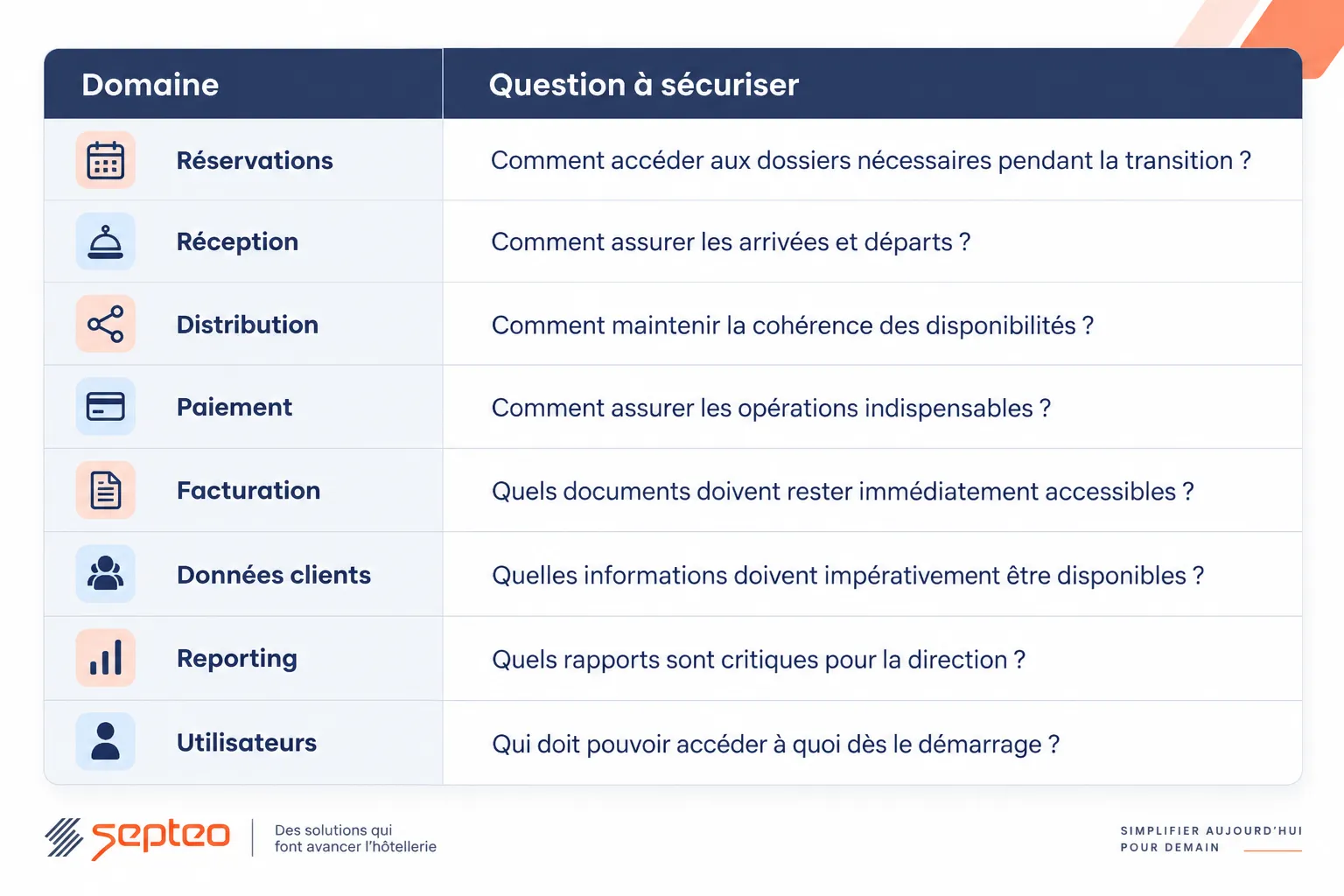

Un atelier projet doit donc permettre de distinguer ce qui peut tolérer une transition de ce qui doit fonctionner sans interruption.
On peut notamment examiner :

Cette hiérarchisation permet de construire le projet autour d’une priorité claire : préserver les fonctions indispensables à l’exploitation avant d’optimiser les fonctions secondaires.
Un changement de plateforme est également un projet de données.
L’établissement peut avoir accumulé au fil des années des fiches clients, réservations futures, historiques, tarifs, données de facturation, paramètres ou informations issues d’autres systèmes.
Tout transférer sans réflexion préalable n’est pas nécessairement souhaitable.
Il faut déterminer :
quelles données doivent être reprises, lesquelles doivent être conservées autrement et lesquelles nécessitent un nettoyage préalable ?
Cet audit permet également d’identifier :
Pour un établissement complexe, la qualité de cette étape conditionne directement la confiance des utilisateurs lors du démarrage.
Si les équipes retrouvent immédiatement les informations essentielles, l’adoption du nouvel environnement est facilitée.
Le PMS ne fonctionne jamais totalement seul.
Le resort peut disposer de multiples systèmes connectés à son environnement de gestion. Avant le changement, il faut donc établir un inventaire complet des interfaces et dépendances.
Pour chaque connexion, quatre questions sont essentielles :
Quel système échange avec le PMS ? Quelles données circulent ? Dans quel sens ? Que se passe-t-il si l’échange est interrompu ?
Cette étape permet d’identifier les connexions réellement critiques et d’établir un ordre de priorité pour les tests.
Elle évite surtout une situation fréquente : découvrir tardivement qu’un processus considéré comme secondaire dépend en réalité d’une interface indispensable à un service opérationnel.
Dans les projets hôteliers complexes, les difficultés d’intégration et la compatibilité avec les systèmes existants figurent précisément parmi les risques associés au changement de solution.
Une migration ne devrait pas devenir une reproduction à l’identique de toutes les habitudes existantes.
Si une équipe réalise cinq manipulations pour accomplir une tâche parce que l’ancien système l’imposait, reproduire ces cinq manipulations dans le nouvel environnement reviendrait à migrer également les inefficacités.
Pour chaque processus, le projet peut donc poser trois questions :
Cette réflexion est particulièrement importante dans les organisations où plusieurs équipes ou services utilisent des méthodes différentes.
L’enjeu n’est pas d’uniformiser artificiellement toutes les pratiques, mais de distinguer les spécificités réellement nécessaires des habitudes historiques.
Le succès du projet dépend aussi de sa gouvernance.
Un projet porté uniquement par la direction risque de sous-estimer les réalités opérationnelles. À l’inverse, un projet uniquement piloté par les utilisateurs peut manquer de vision transversale.
Il est donc utile de réunir des représentants des fonctions concernées.
La direction apporte les objectifs et arbitre. Les responsables opérationnels décrivent les processus. Les utilisateurs clés testent les scénarios. Les interlocuteurs techniques sécurisent les interfaces et la donnée.
Cette organisation répond à un enjeu bien identifié dans les projets hôteliers complexes : les décideurs ne sont pas seuls dans le processus. Direction générale, direction des opérations, responsables d’établissement, revenue management, fonctions commerciales, administratives et informatiques peuvent intervenir à différents niveaux.
Un bon projet PMS ne se construit donc pas pour les équipes. Il se construit avec elles.
Former l’ensemble des collaborateurs à toutes les fonctionnalités n’est pas nécessairement la méthode la plus efficace.
Un réceptionniste, un responsable hébergement et un membre de la direction n’utilisent pas la plateforme de la même manière.
La formation peut donc être organisée par rôles et scénarios opérationnels.
Plutôt que d’enseigner une succession de menus, les équipes peuvent travailler sur des situations concrètes :
La formation répond alors à la question que se pose réellement l’utilisateur :
« Demain, comment vais-je effectuer mon travail ? »
La formation et l’accompagnement constituent justement des éléments de réassurance importants face aux craintes de migration et d’adaptation des équipes.
Un système peut être techniquement configuré sans être opérationnellement prêt.
Avant la mise en service, il est donc pertinent de simuler des situations proches de la réalité du resort.
Par exemple :
L’objectif est moins de vérifier que « le logiciel fonctionne » que de vérifier que les équipes savent accomplir les opérations dont elles auront besoin lorsque l’établissement sera en activité.
Chaque anomalie identifiée avant le démarrage est une difficulté de moins à gérer face au client.
Le calendrier est une décision opérationnelle.
Dans la mesure du possible, la mise en service doit être préparée en tenant compte du rythme de l’établissement : occupation prévue, événements, groupes, saisonnalité et disponibilité des équipes clés.
L’objectif est de limiter la combinaison de plusieurs facteurs de risque au même moment.
Une migration progressive peut également être pertinente dans certains environnements complexes. Le besoin de déploiement progressif et flexible ainsi que de continuité d’exploitation apparaît notamment parmi les attentes associées aux projets multi-établissements.
Le scénario exact doit cependant être défini avec les équipes Asterio en fonction de l’architecture et des contraintes propres au resort.
Préparer le meilleur scénario ne suffit pas. Il faut également préparer les écarts.
Avant la mise en service, chaque responsable doit savoir :
L’intérêt de cette préparation est aussi humain.
Lorsqu’un collaborateur sait quoi faire et vers qui se tourner, une difficulté ponctuelle est moins susceptible de désorganiser l’ensemble du service.

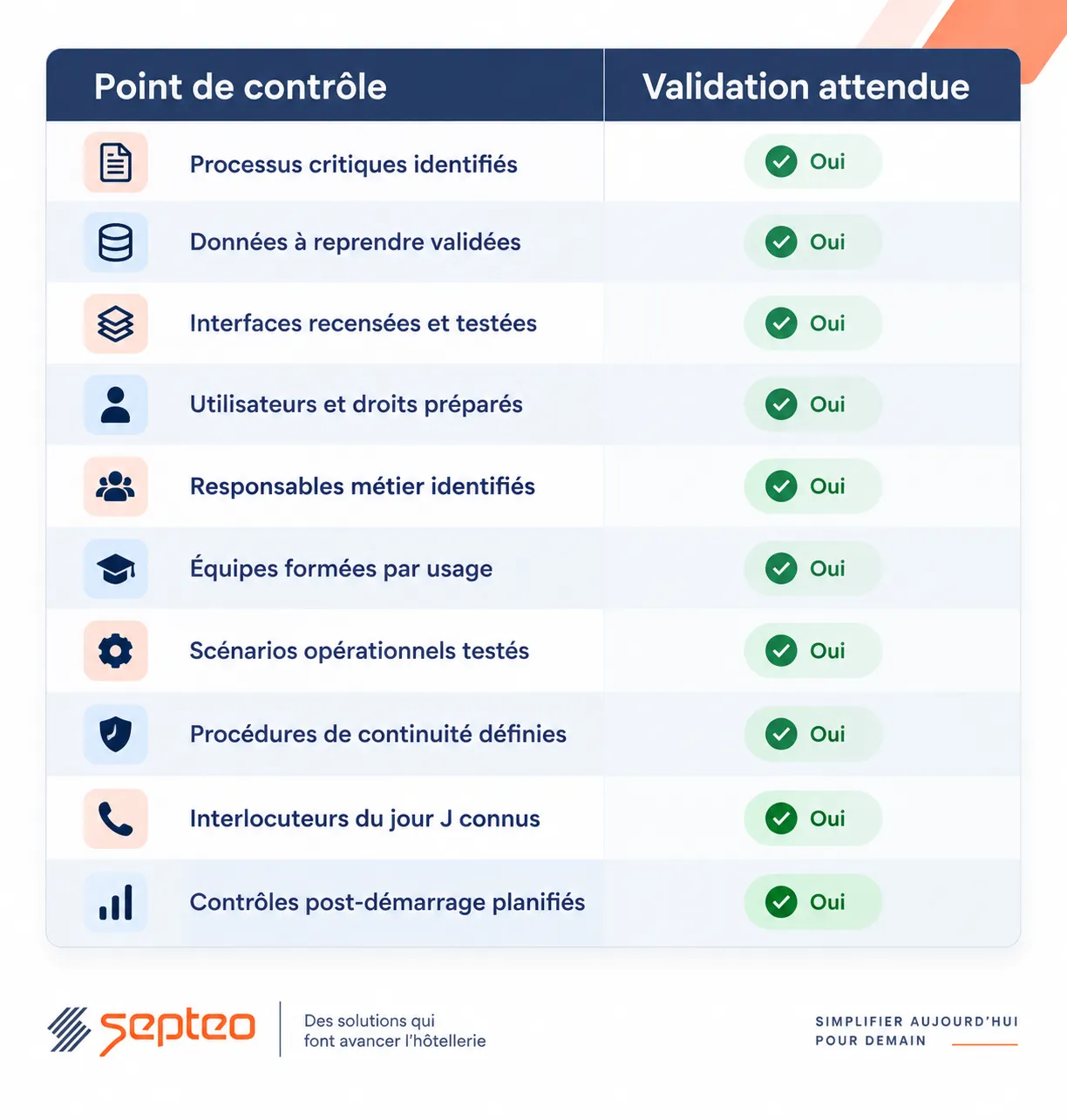

Quelques jours avant le démarrage, la direction devrait être capable de répondre clairement aux questions suivantes :

Si plusieurs réponses restent incertaines, le sujet n’est pas nécessairement de repousser le projet. Il faut surtout identifier les risques encore ouverts et déterminer comment ils seront maîtrisés.
La préparation du déploiement est essentielle, mais elle ne résout pas tout.
La plateforme elle-même doit correspondre à la complexité de l’établissement.
C’est précisément l’enjeu développé dans l’article pilier de ce cluster : Pourquoi les hôtels de luxe ont besoin d’un PMS spécialisé.
Un resort ne recherche pas simplement un planning numérique. Il doit orchestrer des opérations multiples, faire circuler la donnée entre différents métiers et offrir aux équipes une vision suffisamment cohérente pour éviter les ruptures opérationnelles.
Le choix technologique et la qualité du projet sont donc indissociables.
Une plateforme adaptée sans préparation crée du risque. Une excellente préparation autour d’un système inadapté crée des contraintes.
À ce stade du parcours d’achat, la question n’est plus seulement de comprendre pourquoi un resort a besoin d’un PMS spécialisé. Il faut déterminer comment la plateforme envisagée répond concrètement aux besoins de l’établissement.
C’est le rôle de notre contenu complémentaire Asterio : la plateforme tout-en-un des resorts modernes.
Il permet de passer de la méthodologie de déploiement à l’étude de la solution : son positionnement, son périmètre et la manière dont une plateforme intégrée peut répondre aux enjeux spécifiques d’un resort.
Pour une équipe projet, l’étape suivante consiste alors à confronter la solution aux scénarios préparés pendant le cadrage.
La démonstration ne doit pas seulement présenter des fonctionnalités.
Elle doit permettre de répondre à une question beaucoup plus concrète :
« Comment Asterio fonctionnerait-il dans notre resort, avec nos équipes, nos processus et nos contraintes ? »
Dans un resort, changer de plateforme touche directement le fonctionnement quotidien de l’établissement. Le succès ne dépend donc pas uniquement de la configuration technique.
Il dépend de la capacité à préparer les processus, fiabiliser les données, sécuriser les interfaces, impliquer les métiers, former les utilisateurs et tester les opérations avant la mise en service.
Cette préparation permet également de transformer le changement de PMS en opportunité : celle de supprimer certaines complexités héritées de l’existant et de construire une organisation plus cohérente.
Pour un resort qui envisage Asterio, la meilleure démonstration n’est donc pas une présentation générique.
C’est une démonstration construite à partir de la réalité de son exploitation.
